在建筑工程领域,预付款是承包商在项目开始前获得的一笔款项,用于启动项目的前期工作,而工程预付款起扣点是指从何时开始,预付款将从工程进度款中逐步扣除,了解和掌握工程预付款起扣点对于承包商和业主来说都至关重要,它不仅关系到资金的合理流动,还涉及到项目成本控制和风险管理,本文将深入解析工程预付款起扣点的概念、计算方法以及在实际工程中的应用。
工程预付款起扣点的概念
工程预付款起扣点是指在工程进度达到一定阶段后,业主开始从承包商的进度款中扣除预付款的时点,这个时点通常是基于合同约定,也可能是根据工程的实际进度来确定的,预付款起扣点的设置有助于平衡业主和承包商之间的资金风险,确保项目资金的合理使用。
预付款起扣点的计算方法
预付款起扣点的计算通常涉及到以下几个关键因素:
合同约定:合同中会明确指出预付款的起扣点,这通常是根据工程的总造价和预付款的比例来确定的。
工程进度:实际工程进度也会影响起扣点的确定,如果工程进度快于预期,起扣点可能会提前。
资金流需求:承包商的资金流需求也会影响起扣点的设置,如果承包商资金紧张,可能会要求延迟起扣点。

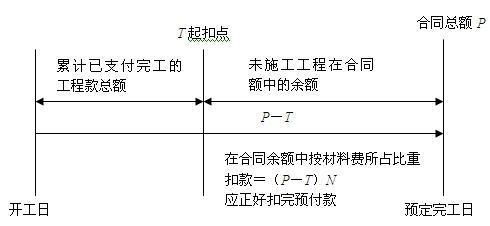

具体的计算公式可能如下:
[ ext{起扣点} = rac{ ext{预付款金额}}{ ext{工程总造价}} imes 100% ]
这个公式提供了一个基本的计算框架,但实际应用中可能需要根据具体情况进行调整。
实例分析:预付款起扣点的实践应用
让我们通过一个具体的实例来理解预付款起扣点的实际应用。
案例背景:
假设一个建筑工程项目的总造价为1000万元,合同中约定的预付款比例为10%,即100万元,合同中规定,预付款从工程进度达到30%时开始起扣。
计算过程:
根据合同约定,起扣点为工程进度的30%,这意味着当工程完成30%的工作量时,业主将开始从进度款中扣除预付款。
实践应用:
在项目实施过程中,承包商在项目开始时获得了100万元的预付款,随着工程的推进,当工程进度达到30%时,业主开始从进度款中扣除预付款,假设在这个阶段,工程的实际进度款为300万元,那么业主将扣除100万元的预付款,实际支付给承包商的进度款为200万元。
这个实例展示了预付款起扣点在实际工程中的应用,它帮助业主和承包商合理规划资金流,确保项目的顺利进行。
预付款起扣点的重要性
预付款起扣点的设置对于工程项目的顺利进行至关重要,它具有以下几个方面的重要性:
资金流管理:合理的起扣点有助于承包商更好地管理资金流,避免因资金短缺而影响工程进度。
风险分担:起扣点的设置有助于业主和承包商之间合理分担资金风险,避免因预付款过多而给业主带来过大的财务压力。
成本控制:通过精确控制起扣点,业主可以更好地控制项目成本,避免因预付款过多而造成的成本失控。
预付款起扣点的优化策略
为了更有效地利用预付款起扣点,业主和承包商可以采取以下策略:
合同谈判:在合同谈判阶段,双方应充分沟通,明确预付款起扣点的具体条款,以减少后期的纠纷。
进度监控:通过实时监控工程进度,业主可以更灵活地调整起扣点,以适应工程的实际需要。
风险评估:定期进行风险评估,根据评估结果调整预付款起扣点,以降低项目风险。
工程预付款起扣点是项目管理中的一个重要概念,它涉及到资金流管理、风险分担和成本控制等多个方面,通过深入理解预付款起扣点的概念、计算方法和实践应用,业主和承包商可以更有效地管理工程项目,确保项目的顺利进行。
鼓励探索更多相关信息
为了更全面地掌握工程预付款起扣点的知识,读者可以进一步探索以下资源:
专业书籍:阅读有关建筑工程管理的专业书籍,了解预付款起扣点的详细理论和实践案例。
行业研讨会:参加行业研讨会,与其他专业人士交流预付款起扣点的经验和最佳实践。
在线课程:报名参加在线课程,系统学习工程项目管理的相关知识,包括预付款起扣点的设置和应用。
通过不断学习和实践,读者可以提高自己在工程项目管理领域的专业能力,为未来的职业发展打下坚实的基础。
本文通过详细介绍工程预付款起扣点的概念、计算方法、实践应用以及优化策略,旨在帮助读者深入理解这一重要概念,并鼓励他们探索更多相关信息,以提高自己在工程项目管理领域的专业能力。
